春節我在崗丨廈門電力隧道項目堅守一線沖刺“開門紅”
新春佳節期間,中鐵一局廈門電力與清水進島隧道土建工程項目現場卻是一派熱火朝天的繁忙景象。建設者們舍小家、為大家,堅守在地下深處,以“春節不停工、建設不斷檔”的奮斗姿態全力沖刺“開門紅”。
截至目前,各關鍵節點施工成效顯著。作為控制性工程的J7-J8海域段泥水盾構區間累計掘進2391米,完成總量的77%;J1-J7頂管區間(海滄段)全長2119米,已實現全線貫通;J8、J10、J11、J12豎井主體結構全部完成。本島段J11-J12盾構區間順利貫通;J10-J8區間累計掘進113.6米,完成總量的14%,項目建設正穩步向前推進。

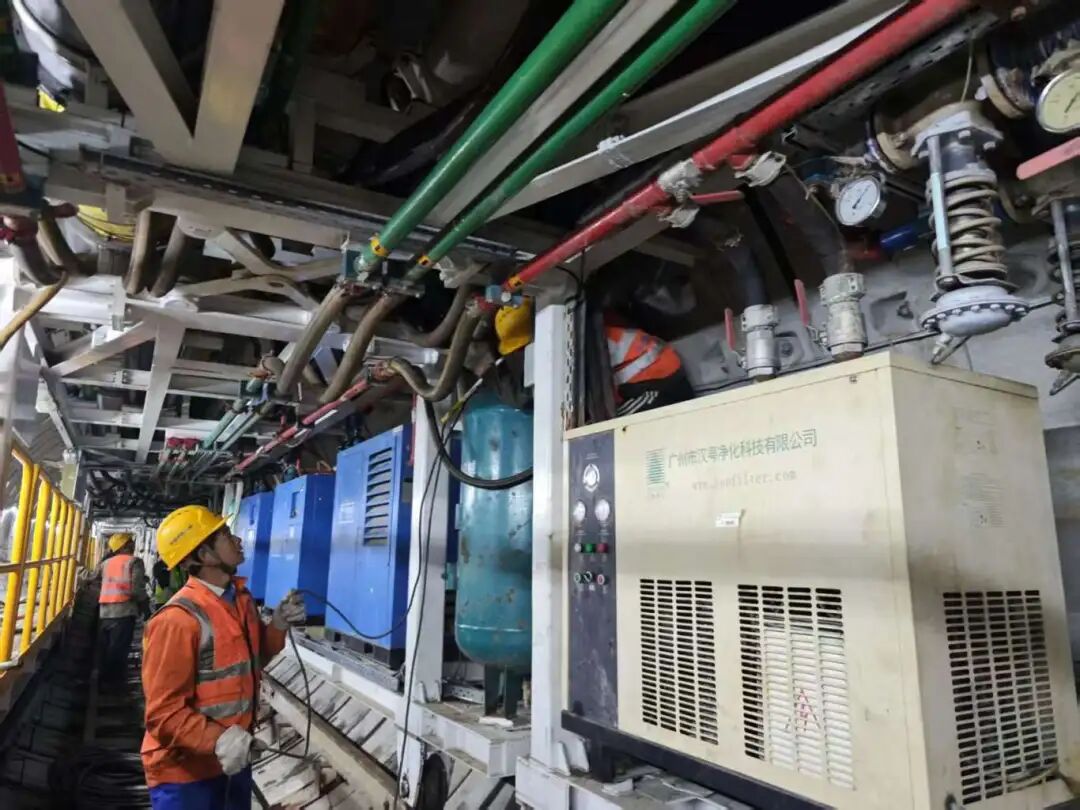

當前,項目各工點正進入工序轉換的關鍵階段,施工任務艱巨、管控要求高。在J7-J8海域段盾構區間,建設者們克服作業空間狹小、水下環境復雜等高風險因素,緊張有序地進行海底泵房鋼軌抬高作業;本島段J10-J8盾構區間第三次盾構分體始發設備已順利下井,各項籌備工作緊鑼密鼓推進,為節后全面始發筑牢根基。面對重難點工序,建設團隊堅持策劃先行,持續優化施工方案,通過強化技術支撐與現場穿透式管理,嚴把安全、質量、進度關,確保各工序銜接順暢、轉換平穩。
安全是春節施工的底線。節日期間,項目嚴格執行24小時專人不間斷巡查制度,對施工現場實施全過程、全覆蓋的“拉網式”排查。同時,提前儲備足量注漿設備、水泥等應急物資,完善應急處置預案,以嚴密的防控體系和高效的值守機制,全力護航項目建設安全平穩可控。
濃濃關懷暖人心,凝心聚力鼓干勁。春節期間,廈門市國資委、路橋集團領導先后深入施工一線,看望慰問堅守崗位的建設者。公司與項目兩級工會同步開展新春慰問活動,將慰問物資與節日祝福送到員工心坎上,極大地鼓舞了參建人員的攻堅熱情。大家表示,將以更加飽滿的精神狀態投入到工程建設中,確保項目高質量推進。
