性XXXXX大片免费视频在线I黑人中文字幕一区二区三区I新AV网子I久久精品爆乳熟妇AV一区I天天爽夜夜爽爽Ie本道一区二区三区I国产aV色先锋影音I精品久久一卡2卡三卡I国产嫩BBwBBw高潮Iа√天堂资源官网在线资源管理I亚洲激情一二三四入口少妇I97人妻在线(亚洲)

詳細信息

寧夏電力六盤山電廠鐵路專用線工程:三處電力線路遷改7天高效完成

時間:2026年01月15日????作者:文/楊敬龍、朱浩????點擊量:

  (固原訊)1月14日,中鐵一局承建的寧夏電力六盤山電廠鐵路專用線工程迎來關鍵節點突破——110kV清三線及35kV三石線交叉跨越遷改工程,在7天停電窗口期內圓滿完成,掃清了制約土建施工的關鍵障礙,為全線后續建設按下“加速鍵”。

  寧夏電力六盤山電廠鐵路專用線工程新建線路自寶中鐵路三營站南端引出,至固原新材料產業園區北側設產業園站,線路全長13.968公里。中鐵一局電務公司負責該項目前期“三電”遷改及相關“四電”配套施工任務。此次遷改的兩條高壓輸電線路與鐵路工程存在3處交叉點,技術復雜度高、多方協調難度大、現場安全風險高。其中,110kV清三線在鐵路里程DK03+200(南源村特大橋)和DK10+700(跨福銀高速特大橋)兩處與鐵路主體工程形成空間沖突;35kV三石線則在DK03+200處與在建鐵路線路平行,其鐵塔與鐵路倒塔的距離不符合安全規范要求,且與110kV清三線形成交叉。若遷改工作滯后,將直接導致土建作業全面停滯,嚴重影響項目整體工期目標的實現。

  面對這一嚴峻挑戰,項目團隊未雨綢繆、主動作為,早在數月前便啟動專項攻堅行動。團隊通過多輪實地踏勘,聯合業主單位、國網公司開展高頻次對接磋商,最終精準敲定遷改最優路徑與施工窗口期。方案明確,110kV清三線停電時間為1月8日至14日,35kV三石線停電時間為1月8日至12日——這意味著所有遷改作業必須在短短7天內高質量完成,全程容不得半點閃失。

  本次遷改工程量龐大、精度要求極高:110kV清三線需拆除既有鐵塔6基,回收舊導線3公里,新架導線5條公里;新建角鋼塔8基,架設8.2公里新導線,同步更換5公里OPGW復合光纜。35kV三石線需拆除既有鐵塔3基,新建角鋼塔2基,拆除舊導線1.5條公里,新架引導線1.8條公里,堪稱一場“時間緊、任務重、標準高”的攻堅硬仗。

  為打贏這場攻堅戰,項目部科學統籌、精準施策,打出一套提質增效“組合拳”。一是優化施工方案,兼顧效率與民生。在嚴守施工安全與質量標準的前提下,對施工流程進行合理壓縮與動態調整,最大限度降低停電對周邊群眾生產生活的影響。二是強化技術交底,打通執行“最后一米”。組織技術骨干與施工班組開展一對一精準對接,逐條明確各環節技術標準與操作要點,有效提高了施工效率,減少因操作失誤導致的工期延誤。三是精細施工組織,激發協同作戰效能。通過科學劃分施工小組、明確崗位職責分工,確保工序銜接順暢;創新采用鐵塔預組裝吊裝工藝,大幅縮短鐵塔現場安裝時間,為后續導線架設等核心工序爭取了寶貴工期。四是筑牢安全防線,實現全過程管控。施工現場全面推行網格化管理模式,明確各級網格員的管理職責,對施工全過程實施24小時安全盯控,及時排查和消除安全隱患,確保施工全程零事故。

  在項目團隊的通力協作下,各施工小組晝夜奮戰,嚴格恪守施工流程與安全規范,僅用7天停電窗口便高質量完成全部遷改任務。此次遷改的順利收官,不僅打通了制約鐵路土建施工的關鍵瓶頸,更充分展現了中鐵一局團隊嚴謹高效的專業能力,為后續工程加速推進奠定了堅實基礎?!?/p>

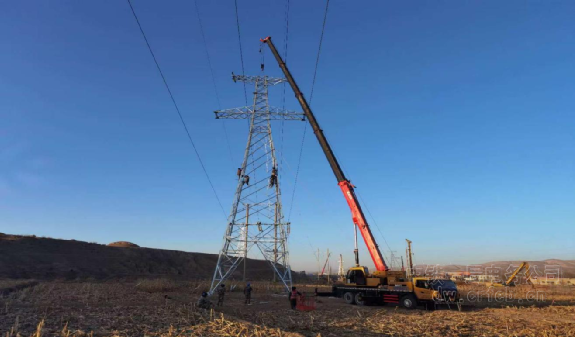

  鐵塔組立

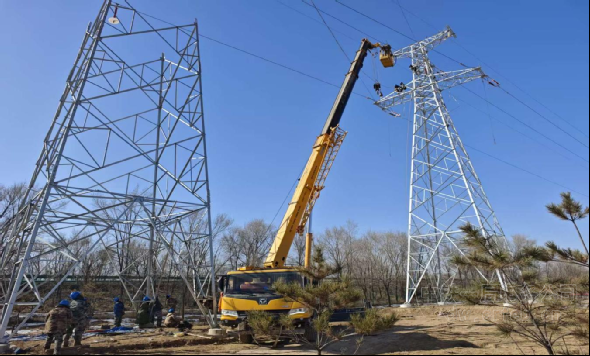

  耐張塔導線倒接

  遷改完成

來源:
】 ? 【 打印】 ? 【 關閉
